Сертификация товаров из Китая: документы для ввоза и продажи
Разбираем, как до оплаты и отгрузки товара из Китая определить обязательные документы, проверить сертификат или декларацию и подготовить партию к ввозу и продаже.
Как спланировать подтверждение соответствия так, чтобы оно не задержало первую поставку из Китая: какие этапы идут параллельно с производством, что стоит на критическом пути и где закладывать резерв.

Первая официальная поставка товара, который требует сертификата или декларации о соответствии, может задержаться ещё до перевозки. Партия готова, транспорт заказан, а документа ещё нет: образцы застряли в пути, лаборатория запросила повторные испытания или декларацию вернули на доработку. По общему правилу без документа о соответствии или сведений о нём товар не выпустят для внутреннего потребления, а без выпуска его нельзя продавать.
Чтобы этого не случилось, подтверждение соответствия планируют как отдельную ветку календаря поставки — с началом, зависимостями и резервом. Ниже разбираем, какие этапы в неё входят, что можно делать параллельно с производством, что стоит на критическом пути и где закладывать запас. В конце — условный календарь первой поставки.
Какой документ нужен вашему товару и чем сертификат отличается от декларации, разобрано в статье «Сертификация товаров из Китая: документы для ввоза и продажи». Здесь — только сроки.

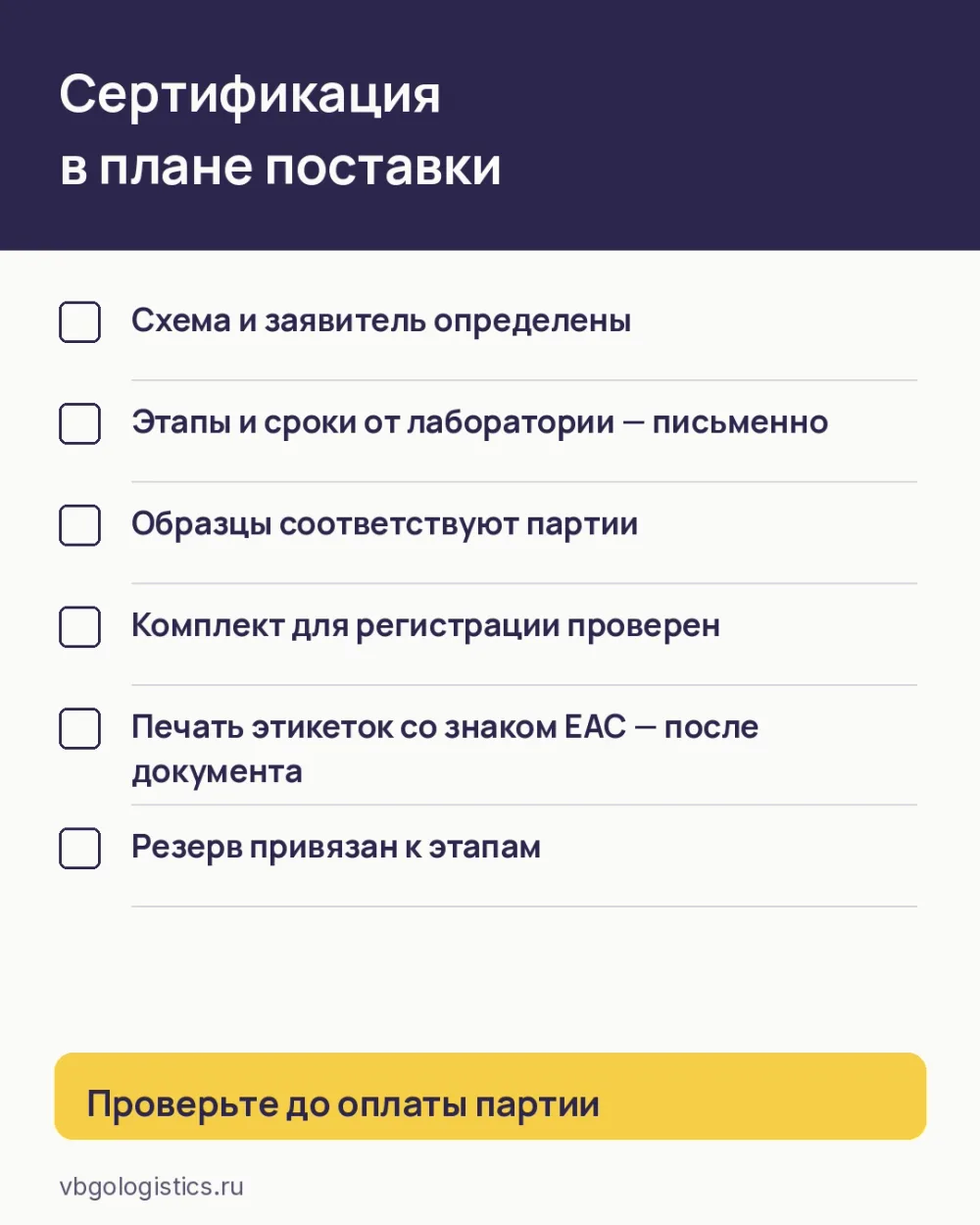

Короткий ответ: как встроить сертификацию в план
Начинайте до оплаты партии. Требования, схему, орган по сертификации и лабораторию определяют раньше, чем запускают производство.
Проверьте, можно ли испытывать образцы до производства. Для серийной продукции — обычно да, для схем на партию образцы отбирают от самой партии.
Найдите критический путь. Это цепочка этапов, задержка любого из которых сдвигает дату продаж.
Привяжите этикетку и выпуск к документу. Знак ЕАС и декларирование зависят от того, когда документ будет оформлен.
Заложите резерв там, где больше всего неопределённости. Обычно это образцы и испытания.
Отсчёт начинается не с подачи заявки, а с определения требований: под какие технические регламенты попадает товар, какой документ нужен и по какой схеме его оформлять. Типовые схемы утверждены решением Совета ЕЭК № 44, а конкретную схему для товара задаёт технический регламент.
От схемы зависит, кто участвует и сколько этапов в цепочке:
кто заявитель. Круг заявителей определяет применимый техрегламент. Например, по типовой схеме 1с заявитель — изготовитель или уполномоченное им лицо, а по схеме 3с им может быть также продавец (импортёр). Если нужна схема для серийной продукции, в работу придётся включить фабрику — её документы и участие нужны с самого начала;
есть ли анализ производства. Например, в схеме сертификации серийной продукции 1с орган по сертификации проводит анализ состояния производства. Это отдельный этап, который нужно согласовать с фабрикой по датам;
кто проводит испытания. При сертификации образцы испытывает аккредитованная лаборатория, при декларировании по ряду схем — тоже аккредитованная лаборатория, по другим — допускаются собственные доказательства заявителя.
Чем отличаются схемы для партии и серии и как выбрать под график закупок, разобрано в статье «Сертификация партии или серии: как выбрать под график закупок».
Практическое правило: попросите орган по сертификации или лабораторию письменно описать этапы работ по вашему товару, перечень испытаний и ориентировочную длительность. Это исходные данные для календаря — не стоит заменять их чужим опытом.
Пришлите товар и инвойс — проверим схему, документы и расчёт до оплаты, включая место сертификации в календаре поставки.
Образцы — первый этап, который зависит не только от вас. Их нужно получить от фабрики, ввезти и передать в лабораторию.
Схемы для серийной продукции. Образцы можно испытать до запуска основной партии. Тогда сертификация идёт параллельно с производством, и это главный способ сократить общий срок. Важно, чтобы образцы соответствовали тому, что пойдёт в партию: та же модель, те же материалы.
Схемы для партии. Типовые схемы 3с и 4д применяют к партии продукции, и тогда образцы отбирают от неё. Значит, испытания начнутся только после того, как партия изготовлена, и параллельности с производством не будет. Где и когда отбирать образцы, согласуйте с органом по сертификации заранее.
Ввоз образцов для испытаний оформляется по своим правилам: Порядок, утверждённый решением Совета ЕЭК № 130, предусматривает для проб и образцов, ввозимых для исследований и испытаний, отдельное условие — договор с органом по оценке соответствия или его письмо о необходимом количестве образцов. Как это сделать по шагам, разобрано в статье «Ввоз образцов для сертификации: пошаговый план для импортёра».
Срок испытаний определяет лаборатория, и он зависит от товара: перечня показателей по стандартам, загрузки лаборатории, необходимости повторных испытаний. Универсального срока нет, поэтому в календарь закладывают то, что лаборатория подтвердила письменно, плюс резерв.
Что увеличивает риск задержки:
образцы не соответствуют заявленной модели или комплектации;
не хватает технической документации от фабрики;
испытания выявили несоответствие, и нужны доработка товара и повторные испытания;
данные в протоколе не совпадают с наименованием товара в заявке.
Последний пункт стоит проверить сразу после получения протокола: наименование, модель и изготовитель должны позволять однозначно идентифицировать товар в контракте, инвойсе, протоколе и на этикетке. Различия в переводе и транслитерации проверяют отдельно.
После испытаний документ нужно оформить и внести в реестр.
Сертификат выдаёт орган по сертификации, и сведения о нём вносятся в единый реестр — это этапы схемы сертификации по решению Совета ЕЭК № 44.
Декларацию о соответствии принимает заявитель и регистрирует её. Порядок регистрации утверждён постановлением Правительства РФ № 936: национальный орган по аккредитации регистрирует декларацию в течение трёх рабочих дней со дня представления сведений и документов, а в исключительных случаях срок продлевается на время технических работ в информационной системе. Декларация действует с даты регистрации. Постановление называет и основания для отказа — например, неполный комплект документов или несоблюдение формы. Отказ означает новый круг подготовки, поэтому комплект проверяют до подачи.
Документ о соответствии должен быть готов к моменту декларирования. По Порядку ввоза продукции, подлежащей обязательной оценке соответствия (решение Совета ЕЭК № 130), соблюдение мер технического регулирования подтверждают, в частности, при помещении товаров под процедуру выпуска для внутреннего потребления. Документ должен быть у декларанта на момент подачи декларации на товары и действовать на дату её регистрации, а сам документ или сведения о нём представляют таможне в порядке, установленном ТК ЕАЭС.
Сам выпуск тоже занимает время. По общему правилу статьи 119 ТК ЕАЭС выпуск завершают в течение 4 часов с регистрации декларации с учётом времени работы таможенного органа; при предварительном декларировании отсчёт связан с обстоятельствами, указанными в пункте 2 этой статьи, но срок может быть продлён для таможенного контроля — по общему правилу не более чем до 10 рабочих дней, а при проверке документов или таможенной экспертизе — на время их проведения.
Есть и вторая зависимость — этикетка. По Положению о едином знаке обращения знак ЕАС означает, что продукция прошла все процедуры оценки соответствия, и наносится до выпуска продукции в обращение. Поэтому этикетки со знаком печатают, когда понятна дата оформления документа, а макет готовят заранее. Что согласовать с фабрикой по этикетке, разобрано в статье «Этикетка на русском языке: что согласовать с фабрикой». Если товар подлежит маркировке кодами, учтите и этот этап — см. «Маркировка на фабрике в Китае или на складе: как выбрать».
Резерв закладывают не «в конце на всё», а с пониманием, какой этап может сдвинуться. Для первой поставки это обычно:
образцы — сроки изготовления у фабрики и ввоза;
испытания — повторные испытания при несоответствии;
регистрация — возврат комплекта на доработку;
выпуск — продление срока для таможенного контроля.
В календаре резерв выражают в днях или неделях до целевой даты готовности к продаже. Если продажи уже идут, отдельно проверяют, сколько недель спроса покрывает текущий запас. Для первой поставки без остатков ориентируются на целевую дату старта, а не на несуществующий запас. Как рассчитать точку заказа и страховой запас, если вы переходите с карго и не хотите остановить продажи, разобрано в статье «Переход в белую без остановки продаж: календарь двух поставок».
Пришлите товар и инвойс — проверим схему, документы и расчёт до оплаты и разложим этапы первой поставки по неделям.
Условный пример. Длительности этапов придуманы для иллюстрации и не отражают реальные сроки испытаний, производства, перевозки и оформления. Реальные сроки по вашему товару дают орган по сертификации, лаборатория, фабрика и перевозчик.
Допущения: товар серийный, схема позволяет испытать образцы до производства; производство запускают на неделе 3, когда требования определены и спецификация утверждена; пример моделирует ветку декларирования, для которой не требуется отдельный анализ производства; если выбранная схема сертификации его предусматривает, добавьте этот этап и пересчитайте календарь; этикетки со знаком ЕАС печатают после оформления документа.
№ | Этап | Недели | Зависит от | На критическом пути |
|---|---|---|---|---|
1 | Требования, схема, выбор органа и лаборатории | 1–2 | Описание товара, код ТН ВЭД | Да |
2 | Образцы: подготовка, ввоз, передача в лабораторию | 3–5 | Этап 1 | Да |
3 | Оплата и производство партии | 3–8 | Этап 1, спецификация | Нет, запас 2 недели |
4 | Испытания и протокол | 6–9 | Этап 2 | Да |
5 | Регистрация декларации | 10 | Этап 4 | Да |
6 | Этикетки со знаком ЕАС, упаковка партии | 11 | Этапы 3 и 5 | Да |
7 | Перевозка | 12–16 | Этап 6 | Да |
8 | Декларирование, выпуск, доставка до склада | 17 | Этапы 5 и 7 | Да |
9 | Приёмка и подготовка к продаже | 18 | Этап 8 | Да |
10 | Резерв | 19–20 | — | — |
Что показывает пример.

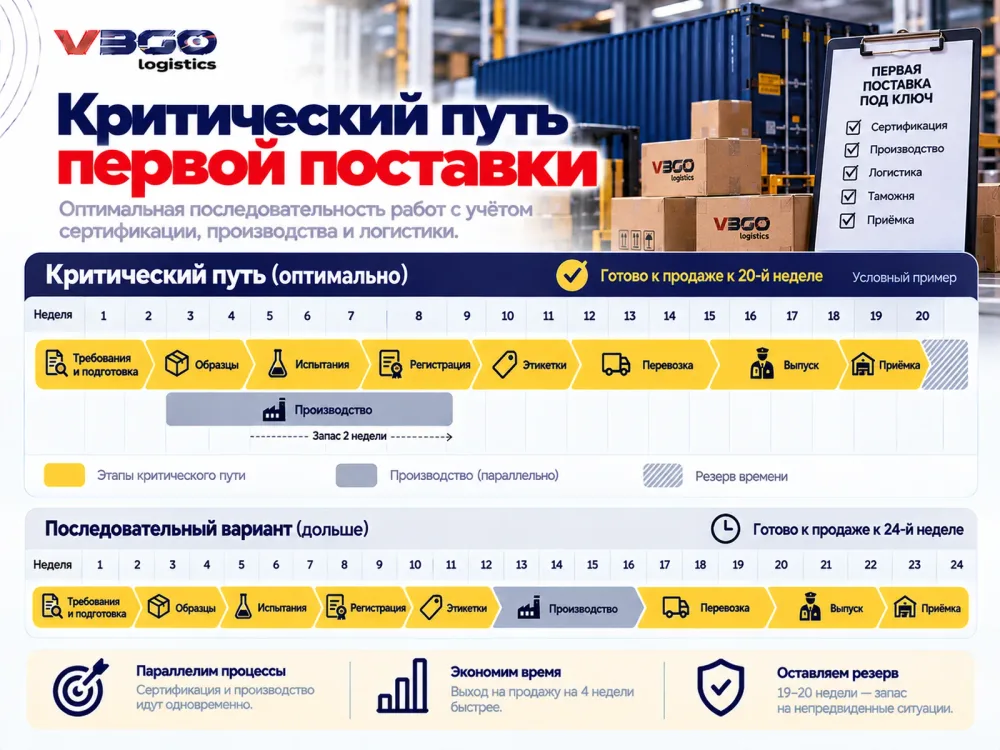

Критический путь — этапы 1, 2, 4, 5, 6, 7, 8 и 9: 2 + 3 + 4 + 1 + 1 + 5 + 1 + 1 = 18 недель. Производство в него не входит: партия готова на неделе 8 и ждёт документа две недели.
Если заниматься сертификацией только после готовности партии, те же этапы выстраиваются в цепочку: производство на неделях 1–6, требования — 7–8, образцы — 9–11, испытания — 12–15, регистрация — 16, этикетки — 17, перевозка — 18–22, выпуск — 23, приёмка — 24. Итог — 24 недели вместо 18.
Если испытания затянутся на 2 недели, приёмка сдвинется на неделю 20 — резерв израсходован полностью, а партия всё это время ждёт на фабрике. Это нужно заранее согласовать с фабрикой. При задержке на 3 недели товар будет готов к продаже только на неделе 21, то есть позже плана.
Для схемы на партию отбор образцов и испытания зависят от готовности партии; требования и документы всё равно готовят заранее. Такой календарь рассчитывают отдельно, а не автоматически принимают равным 24 неделям.
Сертификацией занимаются после оплаты партии. Производство и испытания идут последовательно, и общий срок растёт.
Срок испытаний взяли «по опыту знакомых». У другого товара другой перечень испытаний.
Не учли схему. Для схемы на партию образцы отбирают от партии, и параллельности с производством нет.
Этикетки со знаком ЕАС напечатали заранее. Знак говорит о пройденной оценке соответствия, которой ещё нет.
Резерв не привязан к этапам. Его не хватает именно там, где срок сдвигается.
Не договорились с фабрикой о хранении готовой партии. Партия ждёт документа, а фабрика торопит с отгрузкой.
Для расчёта календаря первой поставки пришлите:
Товар и инвойс или предложение поставщика.
Описание товара: материалы, назначение, модели.
Сведения о документе о соответствии, если он уже есть или в работе.
Срок производства у фабрики и её готовность передать образцы и документы.
Желаемую дату начала продаж.
Город получения и, если продаёте через маркетплейс, склад отгрузки.
Мы проверим схему, документы и расчёт до оплаты. Сроки зависят от товара, схемы подтверждения соответствия, лаборатории и маршрута — их нельзя обещать заранее. Подробнее об услуге — на странице «Белая логистика».
Пришлите товар и инвойс — проверим схему, документы и расчёт до оплаты.
До оплаты партии. Требования, схему подтверждения соответствия, орган по сертификации и лабораторию определяют раньше, чем запускают производство, — тогда испытания можно провести параллельно с ним, если схема это позволяет.
Для серийной продукции образцы обычно можно испытать до запуска партии. По типовым схемам для партии образцы отбирают от самой партии, поэтому испытания начинаются только после её изготовления.
Универсального срока нет: он зависит от товара, перечня испытаний и загрузки лаборатории. В календарь закладывают срок, который лаборатория подтвердила письменно, и резерв на повторные испытания.
По порядку, утверждённому постановлением Правительства РФ № 936, национальный орган по аккредитации регистрирует декларацию в течение трёх рабочих дней со дня представления сведений и документов. В исключительных случаях срок продлевается на время технических работ в информационной системе.
Да. По Порядку, утверждённому решением Совета ЕЭК № 130, при выпуске для внутреннего потребления документ об оценке соответствия должен быть у декларанта на момент подачи декларации и действовать на дату её регистрации. Документ или сведения о нём представляют таможне в порядке, установленном ТК ЕАЭС.
Знак ЕАС означает, что продукция прошла все процедуры оценки соответствия. Пока документ не оформлен, оснований для знака нет, поэтому макет готовят заранее, а печать планируют под дату оформления документа.
На этапах с наибольшей неопределённостью: изготовление и ввоз образцов, испытания, регистрация документа и выпуск. В календаре резерв выражают в днях или неделях до целевой даты готовности к продаже. Если продажи уже идут, отдельно проверяют, сколько недель спроса покрывает текущий запас. Для первой поставки без остатков ориентируются на целевую дату старта, а не на несуществующий запас.
Товар и инвойс, описание товара, сведения о документе о соответствии, срок производства у фабрики, желаемую дату начала продаж и город получения. Мы проверим схему, документы и расчёт до оплаты.

Белый импорт
Разбираем, как до оплаты и отгрузки товара из Китая определить обязательные документы, проверить сертификат или декларацию и подготовить партию к ввозу и продаже.

Белый импорт
Как спланировать первую белую поставку из Китая для продаж на маркетплейсах: контрольные точки импорта, готовность товара к передаче на площадку, календарь и сравнение требований WB, Ozon и Яндекс Маркета.

Документы для импорта
Как подготовить задание китайской фабрике на этикетку на русском языке: какой техрегламент применить, какие сведения обязательны, кто переводит текст, что утвердить в макете и как проверить этикетку на партии.
Оставьте контакты — менеджер свяжется в рабочее время и пришлёт детальную смету.
