Разбираем срок ЖД доставки из Китая по этапам — от фабрики до вашего склада: где груз едет, где ждёт, что регулируют СМГС и Таможенный кодекс ЕАЭС и как составить календарь маршрута.

Когда логист называет срок железнодорожной доставки, нужно уточнить, имеет ли он в виду время движения поезда или весь маршрут. Для бизнеса важнее другое: сколько пройдёт от дня, когда товар готов на фабрике, до дня, когда его можно принять на свой склад и продавать. Между этими датами — забор груза, склад консолидации, терминал, граница, таможенное оформление и довоз, и на каждом этапе груз не только едет, но и ждёт.
Ниже — состав срока по этапам: что происходит на каждом, от чего зависит его длительность и что из этого регулируют правила перевозки и таможенное законодательство. В конце — условный календарь маршрута, где ожидание отделено от движения.
Конкретных сроков транзита и расписаний поездов здесь нет: они зависят от маршрута, станций, загрузки направления и даты отправки. Мы рассчитываем срок по каждой партии отдельно. Если вид транспорта ещё не выбран, начните со статьи «Доставка из Китая: авто, ЖД, авиа или море — как выбрать способ»: здесь мы разбираем только железную дорогу.

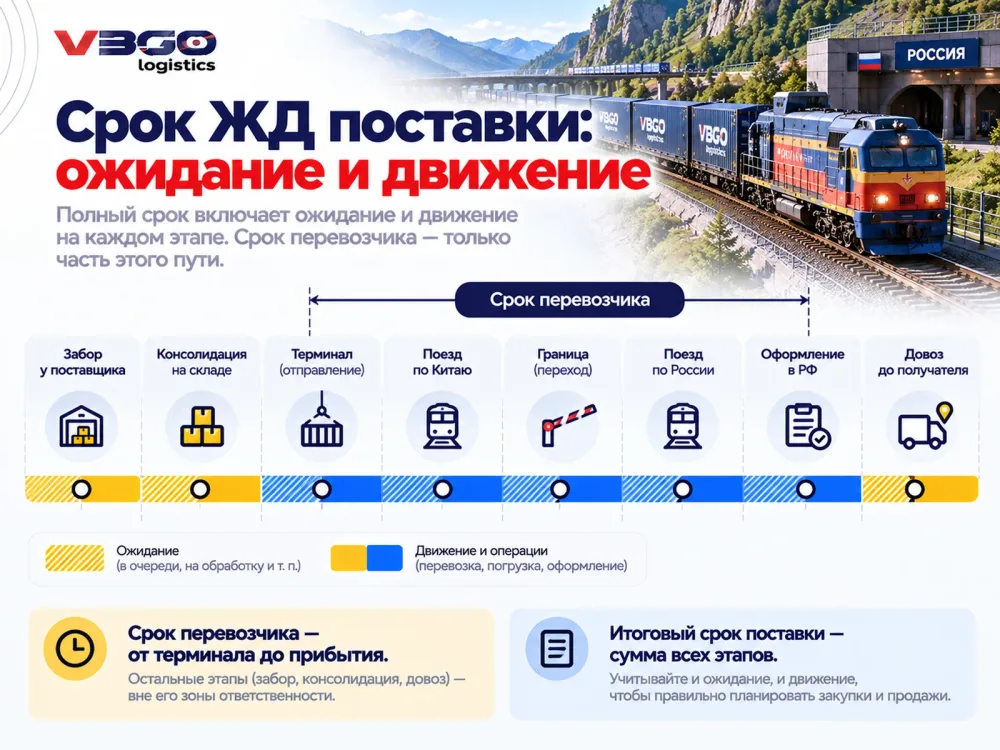

До поезда: готовность товара, забор у фабрики, приёмка и консолидация на складе, погрузка в контейнер и экспортное оформление.
Поезд: движение по Китаю, пограничная станция со сменой ширины колеи, движение по России до станции назначения.
Оформление: таможенный транзит или декларирование, временное хранение, выпуск товаров.
Довоз: выгрузка контейнера, доставка до склада и приёмка.
Ожидание: на каждом этапе есть время, когда груз стоит, — его нужно планировать так же, как время в пути.
По Соглашению о международном железнодорожном грузовом сообщении (СМГС) срок доставки исчисляется с 0 часов дня, следующего за днём заключения договора перевозки, и заканчивается уведомлением получателя о прибытии груза (статья 24). Договор подтверждается накладной.
Значит, срок перевозчика не включает время до приёма груза на станции отправления и всё, что происходит после уведомления о прибытии: выгрузку, оформление, если оно идёт после прибытия, и довоз. Для планирования остатков нужен полный срок — от готовности товара до склада.
Этап начинается не с отгрузки, а с готовности товара: пока партия не произведена, не упакована и не промаркирована, забирать нечего. Длительность забора зависит от расстояния до склада или терминала, количества поставщиков и того, кто организует перевозку.
Кто её организует, определяет базис поставки. По правилам Incoterms® 2020 при EXW продавец лишь предоставляет товар в распоряжение покупателя, что может создать проблемы с погрузкой и экспортным оформлением; при FCA продавец передаёт товар перевозчику покупателя в согласованном месте. Чем точнее в контракте названо место передачи, тем меньше вопросов в день забора.
Если товар идёт от нескольких поставщиков, его собирают на складе: принимают, сверяют места, при необходимости переупаковывают. Значительную часть этапа может занять ожидание последнего поставщика: при общей отправке партия не уедет, пока не соберётся. Как устроен этот этап, разобрано в статье «Консолидация грузов в Китае».
Пришлите товар и инвойс — проверим схему, документы и расчёт до оплаты и распишем срок по этапам от фабрики до склада.
На терминале загружают контейнер, оформляют перевозочные документы и ждут отправки. Ожидание зависит от того, когда формируется поезд и есть ли в нём место.
Документы для таможенных и иных административных формальностей на всём пути прикладывает к накладной отправитель (статья 22 СМГС). Перевозчик не обязан проверять их полноту, а последствия отсутствия или ошибок в них несёт отправитель. Поэтому неполный комплект документов может привести к тому, что груз стоит на терминале, хотя поезд готов.
СМГС задаёт верхнюю границу срока доставки, если стороны не договорились иначе (статья 24): для контейнеров — одни сутки на каждые начатые 150 км, плюс одни сутки на операции, связанные с отправлением, и двое суток за каждую перегрузку в вагоны другой ширины колеи. Срок продлевается на время задержек по причинам, не зависящим от перевозчика. Это предел, за превышение которого перевозчик платит неустойку от провозной платы (статья 45), а не прогноз фактического времени в пути.
Для контейнерных поездов в рамках ОСЖД действует отдельное соглашение: если скорость поезда выше норм СМГС, перевозчик может договориться с отправителем об иных сроках. Поэтому срок конкретного поезда уточняют у перевозчика или логиста, а не выводят из нормы.
На границе меняется колея: в Китае 1435 мм, в России 1520 мм, поэтому на пограничной станции груз перегружают в вагоны другой колеи или вагоны переставляют. Здесь же проходят пограничный и таможенный контроль. Здесь возникает ожидание, которое трудно предсказать: оно зависит от загрузки перехода в конкретные дни.
Если по России груз едет отдельной внутренней перевозкой, срок считают по Уставу железнодорожного транспорта: перевозчик указывает в накладной дату приёма и расчётную дату истечения срока доставки (статья 33), а правила исчисления сроков утверждает Минтранс. В мае 2026 года Минтранс вынес на обсуждение проект изменений этих правил, поэтому нормативы стоит сверять на дату перевозки.
Груз может перевозиться от места прибытия до внутреннего таможенного органа под процедурой таможенного транзита (статья 142 ТК ЕАЭС). Срок транзита по железной дороге таможня устанавливает из расчёта 2 тысячи километров за месяц, но не менее 7 календарных дней (статья 144). Это юридический предел, а не время в пути.
По прибытии товар может находиться на временном хранении — по общему правилу до 4 месяцев, с предусмотренными исключениями (статья 101 ТК ЕАЭС). По общему правилу выпуск завершают в течение 4 часов после регистрации декларации. При регистрации менее чем за 4 часа до конца работы таможни отсчёт переносится на начало её следующего рабочего периода; при предварительном декларировании действует особый момент начала отсчёта. При запросе документов или иных формах контроля базовый срок — не позднее следующего рабочего дня; предусмотрено продление по основаниям статьи 119 ТК ЕАЭС. Эти нормы не гарантируют длительность всего этапа оформления. Кто в сделке декларант и как это влияет на подготовку, разобрано в статье «Импортёр и декларант при импорте».
После прибытия контейнер выгружают на станции или терминале, груз везут до склада и принимают. Срок зависит от доступности машины, графика приёмки вашего склада и, если товар идёт на маркетплейс, от записи на поставку. При внутренней перевозке по России груз считается доставленным в срок, если до истечения срока он выгружен на станции назначения или вагоны поданы получателю под выгрузку (статья 33 Устава); довоз и приёмку на вашем складе нужно планировать отдельно по условиям договора.
Пришлите товар и инвойс — проверим схему, документы и расчёт до оплаты и составим календарь маршрута с ожиданием и движением по этапам.
Условный пример. Цифры придуманы для иллюстрации и не отражают реальные сроки перевозки, расписания поездов и тарифы. Партия от двух поставщиков, контейнер, станция назначения в России, довоз до склада машиной.
Этап | Ожидание, дней | Движение и операции, дней | Итого, дней |
|---|---|---|---|
Готовность товара и забор у фабрики | 2 | 1 | 3 |
Склад консолидации в Китае | 4 | 1 | 5 |
Терминал отправления | 3 | 1 | 4 |
Поезд до пограничной станции | 0 | 6 | 6 |
Пограничная станция | 2 | 2 | 4 |
Поезд по России до станции назначения | 0 | 9 | 9 |
Прибытие и таможенное оформление | 1 | 2 | 3 |
Выгрузка и довоз до склада | 1 | 1 | 2 |
Всего | 13 | 23 | 36 |
Что видно из примера:
поезд и пограничная станция — 19 из 36 дней; остальные 17 приходятся на этапы до и после поезда;
ожидание — 13 дней, больше трети срока; именно его сокращают подготовкой, а не выбором поезда;
если второй поставщик задержит готовность на 5 дней, срок поставки вырастет до 41 дня, хотя поезд поедет так же.
Считайте от даты готовности товара, а не от даты отправки поезда.
Отмечайте ожидание отдельной колонкой. Его сокращают подготовкой: точный адрес забора, готовый комплект документов, согласованная дата у всех поставщиков.
Закладывайте запас на пограничную станцию и оформление — эти этапы зависят от загрузки и проверок, а не только от вас. Как выбрать резерв, чтобы не остаться без товара, разобрано в статье «Переход в белую без остановки продаж: календарь двух поставок».
Сравнивайте предложения по полному сроку. Просите у каждого логиста срок по тем же этапам — форма такого запроса есть в статье «Как запросить сопоставимое КП на официальный импорт».
Сроки этапов связаны и с расходами: хранение на складе и терминале оплачивается по дням. Какие строки появляются на каждом этапе, разобрано в статье «Какие расходы не входят в ставку международной перевозки».
Срок поезда принят за срок поставки. В плане нет забора, консолидации, оформления и довоза.
Отсчёт от даты оплаты, а не от готовности товара. Производство и ожидание поставщиков выпадают из расчёта.
Норма СМГС принята за обещанный срок. Это предел ответственности перевозчика, а не график.
Документы собирают, когда груз уже на терминале. Контейнер ждёт, хотя поезд готов.
Нет запаса на границу и оформление. Любая проверка сдвигает поставку, а остатки рассчитаны впритык.

Чтобы мы рассчитали срок по этапам, пришлите:
Наименование товара и его назначение.
Инвойс или проект контракта с базисом поставки.
Вес, объём, количество и размеры мест.
Адреса поставщиков в Китае и даты готовности товара.
Адрес склада в России и требования к приёмке.
Дату, к которой товар нужен на складе.
Сроки и условия зависят от товара, маршрута и конкретной поставки. Подробнее — на странице «Перевозки из Китая».
Пришлите товар и инвойс — проверим схему, документы и расчёт до оплаты.
Из забора у фабрики, консолидации на складе, работы терминала отправления, движения поезда, пограничной станции, таможенного оформления и довоза до склада. На каждом этапе есть и движение, и ожидание, поэтому срок поставки всегда больше времени в пути поезда.
По СМГС срок доставки исчисляется с 0 часов дня, следующего за днём заключения договора перевозки, и заканчивается уведомлением получателя о прибытии груза. Время до приёма груза на станции и после уведомления в него не входит.
Нет. Это верхняя граница срока доставки, если стороны не договорились иначе, и за её превышение отвечает перевозчик. Фактический срок конкретного поезда уточняют у перевозчика или логиста.
Ширина колеи разная: в Китае 1435 мм, в России 1520 мм. На пограничной станции груз перегружают в вагоны другой колеи или вагоны переставляют; здесь же проходят пограничный и таможенный контроль.
Срок транзита устанавливает таможенный орган отправления. По статье 144 ТК ЕАЭС для железнодорожного транспорта он определяется из расчёта 2 тысячи километров за месяц, но не менее 7 календарных дней. Это юридический предел доставки под транзитом, а не время в пути.
По общему правилу статьи 119 ТК ЕАЭС — в течение 4 часов после регистрации декларации. При регистрации ближе к концу работы таможни отсчёт переносится на начало её следующего рабочего периода; для предварительной декларации предусмотрен особый момент отсчёта. При запросе документов или иных формах контроля базовый срок — не позднее следующего рабочего дня, с возможностью продления по основаниям Кодекса. Это срок выпуска, а не всего оформления поставки.
Ожидание последнего поставщика на складе консолидации, неполный комплект документов на терминале, загрузка пограничной станции и таможенные проверки. Первые два зависят от подготовки, последние два — закладывают в запас.
Описание товара, инвойс или проект контракта с базисом, вес, объём и размеры мест, адреса поставщиков и даты готовности, адрес склада в России и дату, к которой нужен товар. По ним мы распишем срок по этапам.

Доставка из Китая
Шаблон упаковочного листа для поставки из Китая и порядок его сверки с коробками, инвойсом и транспортным документом: места, маркировка, вес брутто и нетто, размеры.

Доставка из Китая
Схема морской поставки из Китая через порт Владивостока по этапам: что происходит в китайском порту, на море, в российском порту, на железной дороге и при довозе, какие документы оформляются и как собрать смету.

Закупка в Китае
Порядок авиаотправки коммерческих образцов из Китая для выбора товара и оценки качества: какие данные дать перевозчику, что проверить в составе, какие документы подготовить и как принять образцы.
Оставьте контакты — менеджер свяжется в рабочее время и пришлёт детальную смету.
