Услуги
Белая логистикаПереход на белый импортКарго доставкаИмпорт для маркетплейсовВиды перевозокПоиск поставщикаОтсрочка платежа
Виды перевозокОтсрочка платежаСкладыБаза знанийО компанииКонтакты
ЛКВойти в ЛК
ЛКВойти в ЛК
ГлавнаяБаза знанийКомплектующие из Китая для производства: как избежать простоя
#Белый импорт#Закупка в Китае#Доставка из Китая

Комплектующие из Китая для производства: как избежать простоя

Как спланировать импорт комплектующих из Китая для производства: зафиксировать деталь и версию, утвердить образец, разделить позиции по критичности, рассчитать запас и заранее выбрать резервный маршрут.

Калмыкова Стелаэксперт по логистикеОпубликовано 29 октября 2026 г.
Планирование поставок комплектующих из Китая без остановки производства

Содержание

  • Короткий ответ: как не остановить производство
  • Идентификация детали: что именно вы заказываете
  • Совместимость: где ошибка обходится дороже всего
  • Образец: эталон для каждой партии
  • Запас: какие позиции защищать и насколько
  • Матрица критичности и резерв: условный пример
  • Срочность: что подготовить до задержки
  • Маршрут: основной и резервный
  • Типичные ошибки при импорте комплектующих
  • Что прислать нам для проверки
  • Смотрите также

Для торговой компании опоздавшая партия — это пустая полка. Для производства — остановленная линия: люди и оборудование простаивают, заказы покупателей сдвигаются, и потери от простоя могут оказаться больше стоимости самой детали. Поэтому комплектующие из Китая планируют иначе, чем товар для перепродажи: важна не только цена и ставка перевозки, но и то, что будет, если именно эта позиция не придёт вовремя или придёт не та.

В поставках комплектующих особенно важны два сценария: пришла деталь, которая не подходит, или нужная деталь не пришла к сроку. Риск неподходящей детали снижают идентификация, проверка совместимости и эталонный образец. Риск задержки — разделение позиций по критичности, страховой запас и заранее выбранный резервный способ поставки. Эти меры уменьшают вероятность простоя, но не гарантируют его отсутствие.

Как выбрать и ввезти само оборудование, разобрано в статье «Оборудование из Китая для производства». Здесь — регулярные поставки деталей для работающей линии.

Короткий ответ: как не остановить производство

  1. Зафиксируйте деталь документом. Номер чертежа или спецификации, версия, материал, допуски — а не только артикул поставщика.

  2. Утвердите эталонный образец. Партию сверяют с ним, а любое изменение детали поставщик согласует заранее.

  3. Разделите позиции по критичности. Остановит ли отсутствие детали выпуск, есть ли замена, сколько идёт поставка.

  4. Держите запас под критичные позиции. Страховой запас считают по деталям, а не одной цифрой на весь склад.

  5. Выберите резервный маршрут заранее. Срочную досылку проще организовать, если документы и расчёт подготовлены до задержки.

Идентификация детали: что именно вы заказываете

Китайская фабрика может выпускать одну и ту же по названию деталь в нескольких исполнениях, а артикул в её каталоге со временем меняется. Поэтому основой заказа должен быть ваш документ, а не каталог поставщика.

Что зафиксировать по каждой позиции:

  • номер чертежа или спецификации и его версию;

  • материал и покрытие — с маркой или стандартом, если они применимы;

  • размеры и допуски, которые влияют на сборку;

  • маркировку детали и упаковки — чтобы на складе её можно было отличить от похожей;

  • правило изменений: поставщик не меняет материал, конструкцию или субпоставщика без письменного согласования.

Эти требования записывают в спецификацию к контракту. Как составить её так, чтобы с ней можно было сверять партию, разобрано в статье «Как составить техническое задание китайской фабрике».

От описания зависит и таможенная классификация. По правилу 2а Основных правил интерпретации ТН ВЭД некомплектный или незавершённый товар, обладающий основным свойством готового, а также готовый товар в несобранном или разобранном виде классифицируют как готовый. Поэтому набор деталей, из которого собирается одно изделие, может получить код готового изделия, а не коды отдельных деталей. Это не правило для любого набора деталей: учитывают товар в представленном виде, тексты позиций и примечания по ОПИ 1. Обычные партии отдельных комплектующих не становятся автоматически готовым изделием. Код определяют до заказа — подробнее в статье «Код ТН ВЭД: какие сведения о товаре подготовить для проверки».

Совместимость: где ошибка обходится дороже всего

Деталь может соответствовать чертежу и всё равно не подойти: изменилась ответная деталь у вас, поставщик сменил материал, партия собрана из остатков старой версии. Риск выше всего у позиций, которые сопрягаются с другими деталями или проходят настройку на линии.

Как снизить риск:

  • держите перечень сопрягаемых позиций и проверяйте их вместе при любом изменении версии;

  • при смене версии заказывайте пробную партию до серийной;

  • проверяйте на входном контроле те параметры, которые влияют на сборку, а не всё подряд;

  • храните переписку и протоколы согласования изменений вместе с контрактом.

Подбор совместимой запасной части для ремонта оборудования — отдельная задача; здесь речь о серийной детали для собственного выпуска.

Пришлите товар и инвойс — проверим схему, документы и расчёт до оплаты для ваших комплектующих.

Образец: эталон для каждой партии

Эталонный образец — утверждённая обеими сторонами деталь, с которой сверяют серийную продукцию. Он дополняет чертёж и измеримые критерии приёмки; порядок действий при расхождении образца и документации закрепляют в спецификации. Один экземпляр хранится у вас, второй — у фабрики. Образец подписывают или пломбируют и указывают в спецификации как критерий приёмки.

Образец нужен на трёх этапах:

  • до первого заказа — испытание на вашей линии;

  • при изменении версии — новый эталон до серийной партии;

  • перед отгрузкой — сравнение партии с эталоном при инспекции на фабрике. Что должно быть в отчёте инспекции, разобрано в статье «Инспекция товара в Китае: что должно быть в отчёте».

Как быстро доставить образцы до запуска партии, описано в статье «Авиадоставка образцов из Китая: подготовка и передача заказчику».

Запас: какие позиции защищать и насколько

Держать большой запас по всем позициям дорого, держать по минимуму — рискованно. Поэтому позиции делят на группы. Распространённые инструменты:

  • ABC-анализ — деление позиций на три группы по значимости, например по годовому объёму в деньгах;

  • XYZ-анализ — деление по стабильности расхода: от равномерного до непредсказуемого.

Для производства к этим двум признакам добавляют третий — последствие отсутствия детали. В руководстве EazyStock по ABC–XYZ классификацию используют для выбора уровня обслуживания. В производстве дополнительно оцените последствия дефицита: дешёвая деталь без замены тоже может остановить дорогую линию. Уровень резерва выбирают по риску, а не только по цене позиции.

Сам расчёт — тот же, что и для товара: точка заказа равна расходу за срок поставки плюс страховой запас. Формулы и пример разобраны в статье «Переход в белую без остановки продаж: календарь двух поставок». Как размер и частота партий влияют на затраты, — в статье «Размер и частота закупок из Китая: одна партия или несколько малых».

В срок поставки комплектующих входит весь путь от заказа до линии: производство у поставщика, отгрузка, перевозка, таможенное оформление, доставка и входной контроль. Даже таможенный этап не фиксирован. Статья 119 ТК ЕАЭС устанавливает базовый срок выпуска — 4 часа с регистрации декларации, с оговорками о времени работы таможни и предварительном декларировании. При предусмотренных законом обстоятельствах срок продлевают; общий предел продления — 10 рабочих дней со следующего дня после регистрации либо соответствующего события при предварительном декларировании. Для проверки документов и экспертизы возможны исключения. Это сроки процедуры выпуска, а не гарантия всего таможенного этапа или доставки до линии.

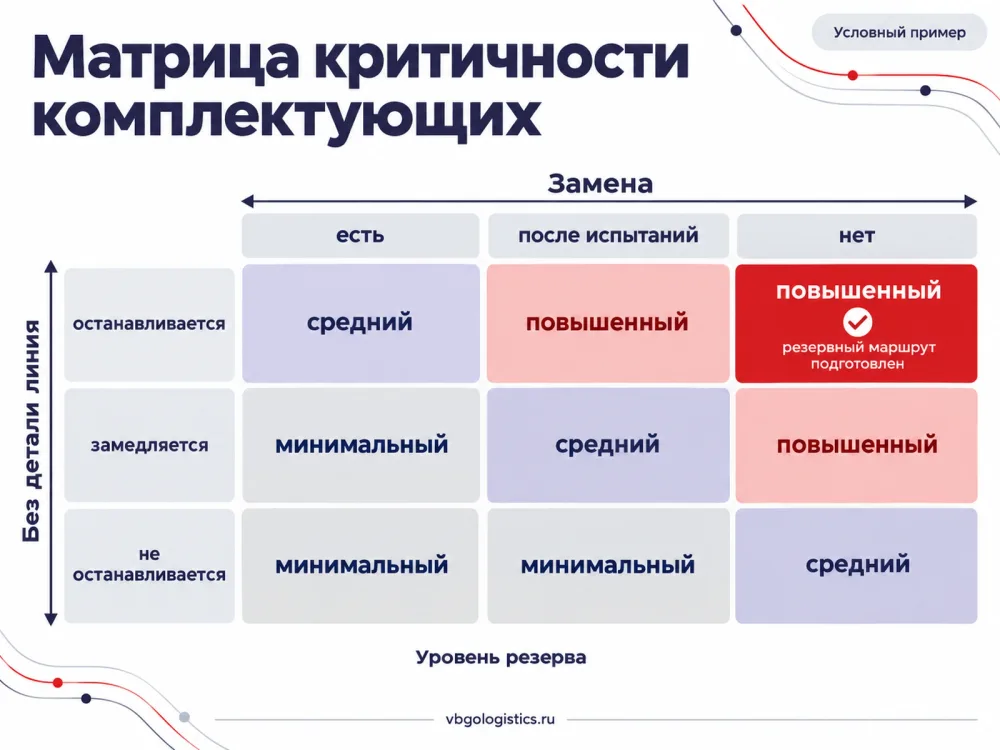

Матрица критичности и резерв: условный пример

Условный пример: цифры придуманы для иллюстрации и не отражают реальные тарифы, сроки поставки и расход.

Критичность и доступность замены

Позиция

Без неё линия

Замена

Плата управления

Останавливается

Нет

Корпус литой

Останавливается

Нет, оснастка у поставщика

Электродвигатель

Останавливается

Аналог после испытаний

Подшипник стандартный

Останавливается

Есть на внутреннем рынке

Крепёж и упаковка

Не останавливается

Есть

Расчёт запаса и точки заказа

Позиция

Срок поставки, нед.

Расход, шт./нед.

Резерв, нед.

Страховой запас, шт.

Точка заказа, шт.

Плата управления

10

40

4

160

560

Корпус литой

12

60

3

180

900

Электродвигатель

9

20

3

60

240

Подшипник стандартный

8

100

1

100

900

Крепёж и упаковка

8

500

1

500

4500

В этом упрощённом примере страховой запас = расход в неделю × выбранное число недель резерва. Точка заказа = расход в неделю × срок поставки + страховой запас — такую базовую модель описывает Oracle NetSuite. Это метод планирования, а не универсальная норма запаса: реальные параметры зависят от колебаний расхода, поставки и допустимого риска.

Для позиций без готовой замены в примере выбран больший резерв. Крепёж и упаковка условно не останавливают линию, потому что их успевают купить на месте; на другом производстве они могут оказаться критичными. При контроле точки заказа учитывают также подтверждённые поставки и уже распределённую потребность, чтобы не создавать повторные заказы.

Резерв поставки. Допустим, основная партия плат управления задерживается на 6 недель, а запас покрывает 4. Недостаёт 2 недели × 40 шт. = 80 шт. Эти 80 плат заранее определены как объём срочной досылки более быстрым способом: известны поставщик, упаковка, документы и маршрут. Это расчёт дефицита на две недели при постоянном расходе, а не прогноз задержки. Срочную партию нужно получить и допустить на линию до исчерпания имеющегося запаса; в срок досылки включают готовность товара, перевозку, оформление и входной контроль. Если это невозможно, пересматривают запас или производственный план.

Пришлите товар и инвойс — проверим схему, документы и расчёт до оплаты, в том числе для срочной досылки критичных позиций.

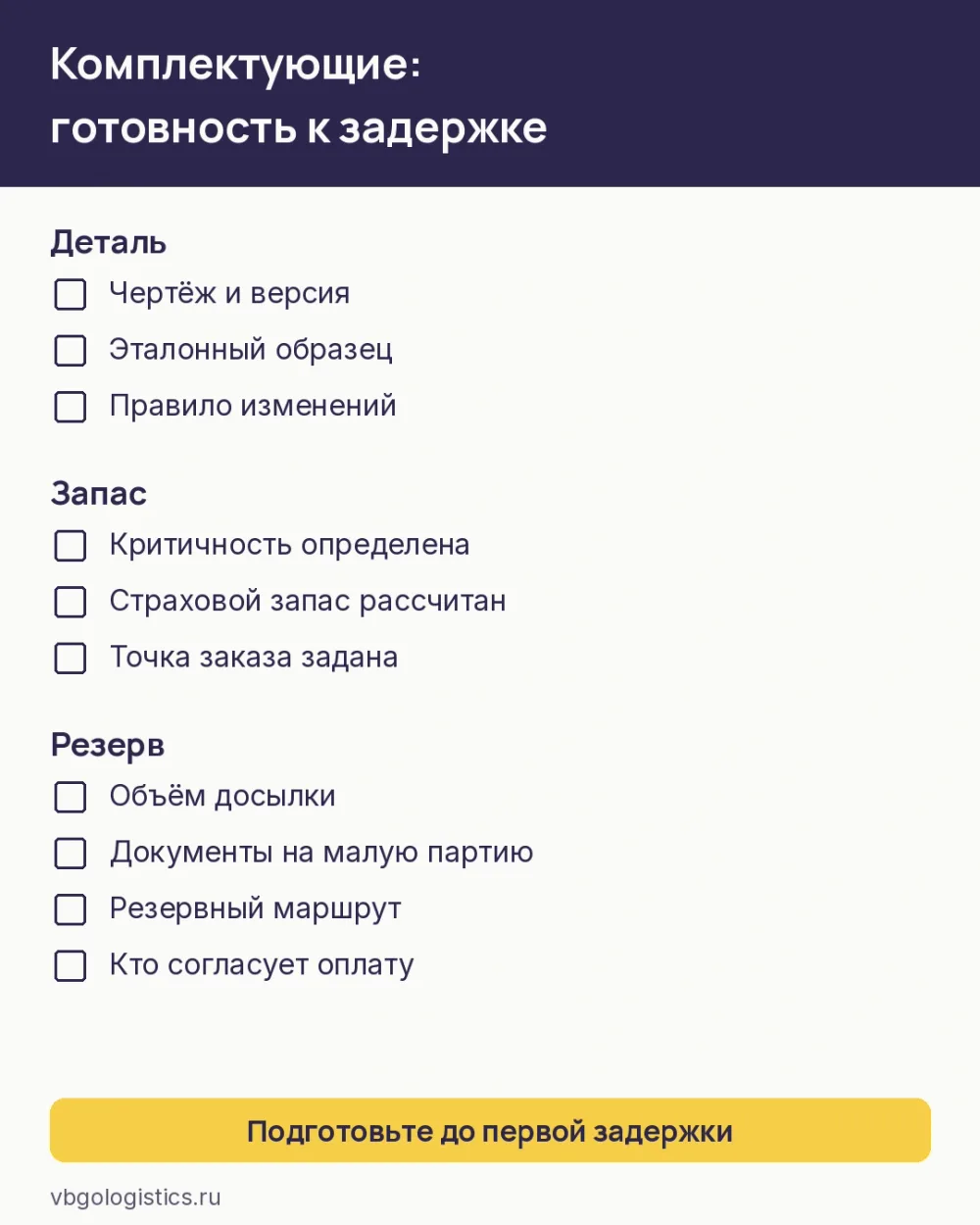

Срочность: что подготовить до задержки

Срочная досылка может задержаться ещё до перевозки: у поставщика нет готовых деталей, нет документов на малую партию, неясно, кто декларирует. Подготовьте заранее:

  • согласие поставщика держать небольшой запас критичных позиций или отгружать часть партии отдельно;

  • документы на досылку — отдельные инвойс и упаковочный лист с фактическими количеством, стоимостью и местами досылки, согласованные с контрактом и основной поставкой;

  • документы о соответствии, если деталь подпадает под технический регламент. Подпункт «е» пункта 6 Порядка № 130 предусматривает исключение при ввозе комплектующих, компонентов, сырья или материалов изготовителем продукции либо уполномоченным им лицом для производства в ЕАЭС исключительно для целей декларанта, если регламент не устанавливает иное. Нужен документ о сделке, а при её отсутствии — о праве владения, пользования или распоряжения. Выполняют также требования к подтверждению заявленных целей использования. Это исключение из подтверждения мер при ввозе, а не общее освобождение от требований к готовой продукции. Перепродажа деталей не подпадает под него автоматически. Применимость и комплект документов проверяет специалист ВЭД;

  • порядок оплаты срочной перевозки — кто согласует и в какой срок.

Маршрут: основной и резервный

Для каждой критичной позиции выберите основной способ доставки и резервный. Основной подбирают под регулярный расход и стоимость, резервный — под скорость и небольшой объём. Как сравнить железную дорогу и автомобиль на одинаковых данных, разобрано в статье «ЖД или авто для партии из Китая: сравнение на одинаковых данных».

Что учесть при выборе резервного маршрута:

  • массу и габариты объёма досылки, а не всей партии;

  • ограничения на перевозку: например, IATA указывает специальные требования к воздушной перевозке литиевых батарей. Классификацию, упаковку, документы и возможность приёма конкретным перевозчиком проверяют заранее;

  • кто оформляет малую партию и сколько она добавит к общей стоимости;

  • как досылка состыкуется с основной партией в учёте и документах.

Срок и стоимость любого маршрута зависят от товара, точки отправки и конкретной поставки — их рассчитывают под ваши данные.

Типичные ошибки при импорте комплектующих

  • Заказ по артикулу поставщика без версии чертежа. Приходит другое исполнение детали.

  • Нет эталонного образца. Партию не с чем сверить при инспекции и приёмке.

  • Одинаковый запас по всем позициям. Деньги заморожены в крепеже, а критичной платы нет.

  • В срок поставки включают только перевозку. Забыты производство, оформление и входной контроль.

  • Резервный маршрут ищут в день задержки. Нет документов на малую партию, досылка сама опаздывает.

  • Исключение из оценки соответствия применяют без проверки. Условия Порядка № 130 не выполнены, выпуск задерживается.

Что прислать нам для проверки

Чтобы проверить схему поставки комплектующих, пришлите:

  1. Товар и инвойс или предложение поставщика.

  2. Перечень позиций с номерами чертежей или спецификаций.

  3. Средний расход по позициям и плановый объём выпуска.

  4. Какие позиции останавливают линию и есть ли им замена.

  5. Город и адрес производства в России.

  6. Известные требования к документам о соответствии.

Мы проверим схему, документы и расчёт до оплаты. Срок и стоимость поставки зависят от товара, маршрута и конкретной партии. Подробнее — на странице «Белая логистика».

Пришлите товар и инвойс — проверим схему, документы и расчёт до оплаты.

Как избежать простоя производства из-за комплектующих из Китая?

Зафиксировать каждую деталь чертежом и версией, утвердить эталонный образец, разделить позиции по критичности, держать страховой запас под критичные детали и заранее подготовить резервный способ поставки на случай задержки.

Почему нельзя заказывать комплектующие только по артикулу поставщика?

Под одним названием фабрика может выпускать несколько исполнений, а артикул в её каталоге со временем меняется. Основой заказа должен быть ваш чертёж или спецификация с версией, материалом и допусками.

Зачем нужен эталонный образец?

Это утверждённая обеими сторонами деталь, с которой сверяют серийную продукцию при инспекции и приёмке. Новый эталон утверждают при любом изменении версии детали.

Как определить, какие комплектующие держать в запасе?

Позиции делят по значимости и стабильности расхода, например ABC- и XYZ-анализом, и добавляют признак «останавливает ли отсутствие детали выпуск». Больший страховой запас получают критичные позиции без замены и с длинным сроком поставки.

Как рассчитать страховой запас комплектующих?

Для предварительной оценки можно умножить расход в неделю на выбранное число недель резерва. Это упрощённый метод; резерв уточняют по изменчивости расхода и поставок и допустимому риску. Точка заказа равна расходу за срок поставки плюс страховой запас. Срок поставки считают от заказа до линии, включая производство, перевозку, оформление и входной контроль.

Нужен ли сертификат на комплектующие для собственного производства?

Автоматического освобождения для любых комплектующих нет. Подпункт «е» пункта 6 Порядка № 130 допускает исключение при ввозе изготовителем либо уполномоченным лицом для производства в ЕАЭС исключительно для целей декларанта, если регламент не устанавливает иное, при наличии документов о сделке или праве на товар и соблюдении порядка подтверждения целей использования. Это не отменяет требований к готовой продукции. Условия для конкретной поставки проверяет специалист ВЭД.

Как классифицируют по ТН ВЭД набор деталей для сборки изделия?

По правилу 2а Основных правил интерпретации ТН ВЭД готовый товар в несобранном или разобранном виде, а также некомплектный товар с основным свойством готового классифицируют как готовое изделие. Учитывают также ОПИ 1, примечания и товар в представленном виде: не любой набор деталей признаётся готовым изделием. Код лучше определить до заказа.

Что прислать VBGO для проверки поставки комплектующих?

Товар и инвойс, перечень позиций с номерами чертежей, средний расход, сведения о критичных позициях и заменах, адрес производства и требования к документам. Мы проверим схему, документы и расчёт до оплаты.

Смотрите также

  • Оборудование из Китая для производства

  • Как составить техническое задание китайской фабрике

  • Белый импорт из Китая: этапы официальной поставки

Услуги по теме

  • Белая логистика
← Все материалы

Содержание

  • Короткий ответ: как не остановить производство
  • Идентификация детали: что именно вы заказываете
  • Совместимость: где ошибка обходится дороже всего
  • Образец: эталон для каждой партии
  • Запас: какие позиции защищать и насколько
  • Матрица критичности и резерв: условный пример
  • Срочность: что подготовить до задержки
  • Маршрут: основной и резервный
  • Типичные ошибки при импорте комплектующих
  • Что прислать нам для проверки
  • Смотрите также

Читайте также

Сверка реквизитов китайского поставщика с контрактом перед оплатой

Белый импорт

Оплата фабрике: как сверить реквизиты перед переводом

Протокол независимой проверки реквизитов перед переводом китайской фабрике: что сверить в контракте, банке и получателе, как действовать при смене счёта и что сохранить после оплаты.

28 октября 2026 г.
Сравнение предложений торговых домов в Китае по комиссии и сопутствующим расходам

Белый импорт

Комиссия торгового дома: что сравнивать помимо процента

Почему самый низкий процент не всегда самый дешёвый: как сравнить предложения торговых домов в Китае по базе комиссии, минимуму, сборам, курсу и документам на одном наборе строк.

24 октября 2026 г.
Расчёт эффекта отсрочки оплаты для оборотного капитала импортёра

Белый импорт

Отсрочка оплаты и оборотный капитал: как рассчитать эффект

Модель денежного потока по неделям для закупки в Китае с отсрочкой оплаты и без неё: график платежей, перевозка, поступления от продаж, стоимость финансирования и проверка на задержку продаж.

23 октября 2026 г.
Заявка

Получите расчёт уже сегодня

Оставьте контакты — менеджер свяжется в рабочее время и пришлёт детальную смету.

  • Расчёт без обязательств
  • Не передаём контакты третьим лицам
  • Ответим в течение 30 минут

+7 (958) 785-29-42info@vbgologistics.ru

Мы в мессенджерах

Услуги

  • Белая логистика
  • Переход на белый импорт
  • Карго доставка
  • Импорт для маркетплейсов
  • Перевозки
  • Поиск поставщика
  • Отсрочка платежа

Компания

  • О компании
  • Как мы работаем
  • Склады
  • База знаний
  • FAQ

© 2026 VBGO Logistics. Все права защищены.

Политика конфиденциальности

Официальный импорт из Китая в РФ и страны СНГ

+7 (958) 785-29-42info@vbgologistics.ru

Услуги

  • Белая логистика
  • Переход на белый импорт
  • Карго доставка
  • Импорт для маркетплейсов
  • Перевозки
  • Поиск поставщика
  • Отсрочка платежа

Компания

  • О компании
  • Как мы работаем
  • Склады
  • База знаний
  • FAQ

Наши склады

  • Иу, Китай — 义乌市凌云六区16栋二单元一楼
  • Гуанчжоу, Китай — 广州市白云区江高镇三元南路广新元素54号云创港2-107号仓VBGO
  • Москва, Россия — ул. Перерва, д. 9, м. Марьино

Мы в мессенджерах

© 2026 VBGO Logistics. Все права защищены.

Политика конфиденциальности
